- Přehledy IS
- APS (20)
- BPM - procesní řízení (22)
- Cloud computing (IaaS) (10)
- Cloud computing (SaaS) (33)
- CRM (51)
- DMS/ECM - správa dokumentů (20)
- EAM (17)
- Ekonomické systémy (68)
- ERP (77)
- HRM (27)
- ITSM (6)
- MES (32)
- Řízení výroby (37)
- WMS (31)
- Dodavatelé IT služeb a řešení
- Datová centra (25)
- Dodavatelé CAD/CAM/PLM/BIM... (39)
- Dodavatelé CRM (33)
- Dodavatelé DW-BI (50)
- Dodavatelé ERP (71)
- Informační bezpečnost (50)
- IT řešení pro logistiku (45)
- IT řešení pro stavebnictví (25)
- Řešení pro veřejný a státní sektor (27)
Partneři sekce
Tematické sekce
ERP systémy
CRM systémy
Plánování a řízení výroby
AI a Business Intelligence
DMS/ECM - Správa dokumentů
HRM/HCM - Řízení lidských zdrojů
EAM/CMMS - Správa majetku a údržby
Účetní a ekonomické systémy
ITSM (ITIL) - Řízení IT
Cloud a virtualizace IT
IT Security
Logistika, řízení skladů, WMS
IT právo
GIS - geografické informační systémy
Projektové řízení
Trendy ICT
E-commerce B2B/B2C
CAD/CAM/CAE/PLM/3D tiskBranžové sekce
![]() | |
| Přihlaste se k odběru newsletteru SystemNEWS, který každý týden přináší výběr článků z oblasti podnikové informatiky | |
![]() | |
Partneři webu
IT SYSTEMS 6/2026 , Plánování a řízení výroby
Jak TOC proměnit ve funkční řízení diskrétní výroby
Od identifikace úzkého místa přes Drum-Buffer-Rope až po architekturu plánovacího řešení založenou na simulaci
Ing. Roman Slanina
Teorie omezení (Theory of Constraints, TOC) patří k nejcitovanějším koncepcím průmyslového managementu posledních čtyř dekád. Přesto v denní praxi mnoha výrobních podniků zůstává spíše inspirativní knihou než provozovaným systémem. Důvod přitom není v samotné teorii, nýbrž v plánovacích nástrojích, které ji nedokážou do svého jádra zabudovat. Tento článek shrnuje, co je třeba k tomu, aby TOC v podniku skutečně fungoval – a jak vypadá architektura plánovacího řešení, které principy TOC nedoplňuje, ale staví na nich.

Proč klasické plánování dle MRP v diskrétní výrobě naráží
Standardní logika podnikových informačních systémů ERP (Enterprise Resource Planning) a jejich materiálového rozpadu MRP (Material Requirements Planning) plánuje výrobu „proti nekonečné kapacitě". Materiálové potřeby se rozpadnou, kapacitní zatížení se nahlásí jako informace, ale plán sám o sobě dodržení termínů negarantuje. V realitě každého strojírenského provozu pak nastávají dva známé jevy: úzká místa se přetěžují, zatímco zbytek pracovišť čeká, a rozpracovaná výroba (WIP) přibývá rychleji, než klesá. Plánovači reagují eskalací priorit, ručními zásahy do plánu a hašením operativních problémů.
Pokročilé plánovací systémy (Advanced Planning and Scheduling, APS) tento problém zmírňují, samy o sobě však k řízení podniku nestačí. Pokud APS pouze sekvencuje operace na strojích bez nadřazené logiky, optimalizuje lokálně – v rozsahu krátkého horizontu nebo jedné dílny. Globální propustnost podniku, která je hlavním ekonomickým ukazatelem, zůstává nadále řízena mimo systém. To je hlavní mezera, kterou TOC v plánování zaplňuje.
Co TOC dodává nad rámec klasického APS

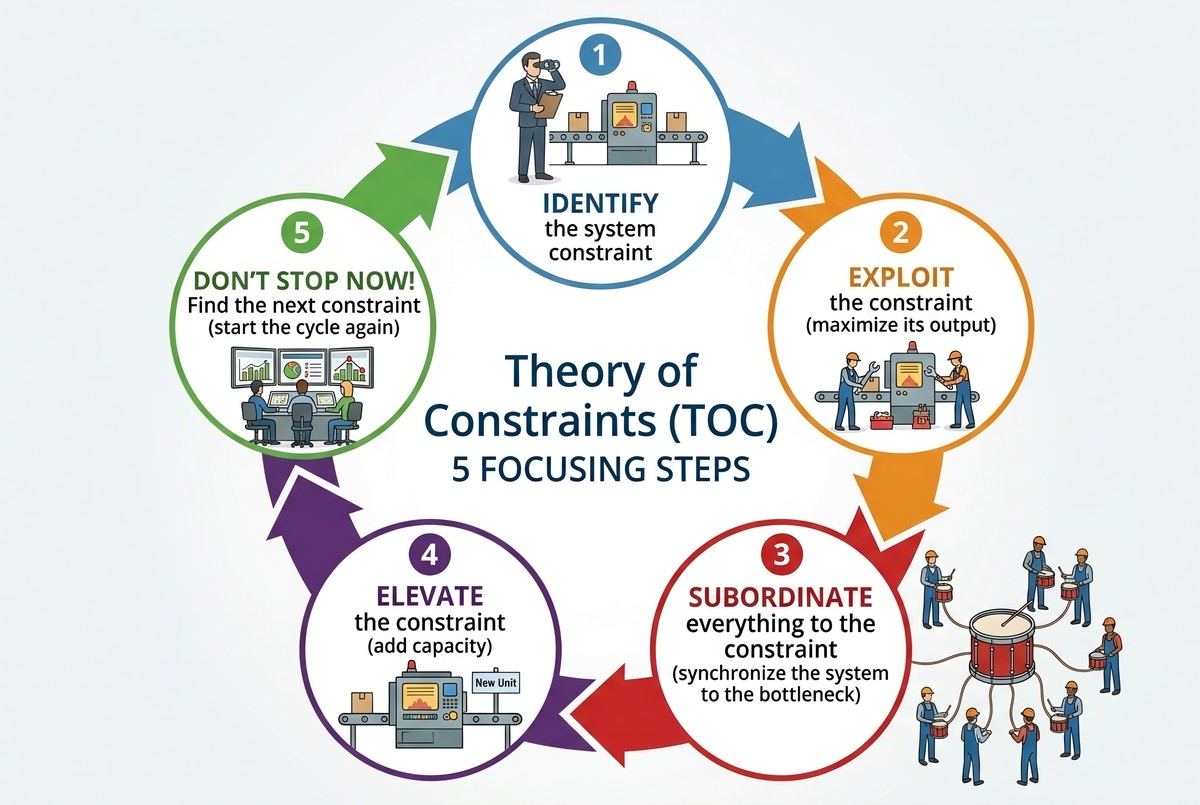

Teorie omezení tvrdí, že každý systém má v daném okamžiku právě jedno (vzácně dvě) skutečné omezení – tzv. úzké místo. Propustnost celého systému je dána propustností tohoto úzkého místa. Z toho vyplývá pět kroků TOC (Five Focusing Steps), které jsou v literatuře dobře popsány:
- Identifikuj úzké místo. Nikoli jako trvalý atribut konkrétního stroje, ale jako dynamicky proměnný stav výrobního systému.
- Plně využívej úzké místo. Žádné prostoje na úzkém místě nesmí vznikat z důvodů, které jsou pod kontrolou plánování.
- Podřiď úzkému místu vše ostatní. Ostatní pracoviště pracují v rytmu, který diktuje úzké místo, nikoli vlastním tempem.
- Zvyšuj kapacitu úzkého místa. Investice mají směřovat tam, kde reálně rozhodují o propustnosti podniku.
- Po odstranění omezení se vrať na začátek. Úzké místo se přesouvá; řízení musí být průběžné, nikoli jednorázové.
Většina podnikových implementací TOC selhává mezi kroky I a III. Úzké místo se sice identifikuje (nezřídka „pohledem zkušeného mistra"), ale plánovací systém samotný neumí plán přepočítávat s ohledem na skutečnou propustnost úzkého místa. Plán na monitoru tedy ukazuje něco jiného než plán na dílně. A protože plán na dílně dříve či později vyhrává, plánovací systém ztrácí důvěru.
Úzké místo není atribut stroje. Je to stav výrobního systému – mění se s mixem zakázek, sezonou, stavem zásob a lidskou kapacitou. Plánovací logika, která to nereflektuje, řídí podnik podle mapy z minulého kvartálu.
Goldrattův koncept TOC byl v evropském akademickém prostředí formálně rozpracován a metodicky zasazen do širšího rámce produkčního plánování. Tento směr propojuje simulaci se zohledněním omezených kapacit, intralogistiku a metodiku identifikace úzkých míst v jeden ucelený přístup k řízení výroby a poskytuje formální základ pro to, co Goldratt formuloval jako pět kroků TOC – tedy algoritmizaci, datový model, optimalizační kritéria a kvantifikaci přínosu jednotlivých zlepšení. Pro českého čtenáře je tento směr relevantní především v tom, že se přímo promítá do návrhu pokročilých plánovacích systémů, které dnes na evropském trhu pokrývají oblast diskrétní strojírenské výroby.
Drum-Buffer-Rope: jak úzké místo začne řídit celý podnik
Plánovacím mechanismem TOC je Drum-Buffer-Rope (buben-zásobník-lano). Buben (Drum) je rytmus úzkého místa – tempo, jakým úzké místo dokáže vyrábět. Zásobník (Buffer) je časová rezerva, která chrání úzké místo před výpadky předcházejících operací. Lano (Rope) je mechanismus, který reguluje vstup materiálu do výroby tak, aby kopíroval rytmus úzkého místa – nikdy ne rychleji.
V plánovacím systému to znamená tři konkrétní funkce. Za prvé, plán na úzkém místě respektuje jeho omezenou kapacitu. Za druhé, ostatní operace se rozvrhují tak, aby na úzké místo přicházely materiály a polotovary s definovaným časovým předstihem (zásobník), ne dříve a ne později. A za třetí, uvolňování zakázek do výroby je svázáno s plánem úzkého místa, nikoli s expedičním datem nebo MRP rozpadem. Bez této regulace se WIP nezadržitelně kumuluje – a každá další zakázka v systému zhoršuje průběžné doby u všech ostatních.
Architektura plánovacího řešení: tři vrstvy a jejich role
Aby TOC v podniku skutečně fungovalo, je nutné rozlišit tři plánovací vrstvy a důsledně dbát na to, aby každá z nich plnila svou roli. Je třeba zdůraznit, že zkratka APS (Advanced Planning and Scheduling) ve svém původním významu pokrývá dvě odlišné funkce – plánování a rozvrhování. Mají odlišné horizonty, data, optimalizační cíle i uživatele. Slévání obou pod jediný nerozlišený nástroj je nejčastější příčinou, proč TOC v plánovacích projektech nedostojí očekávání.

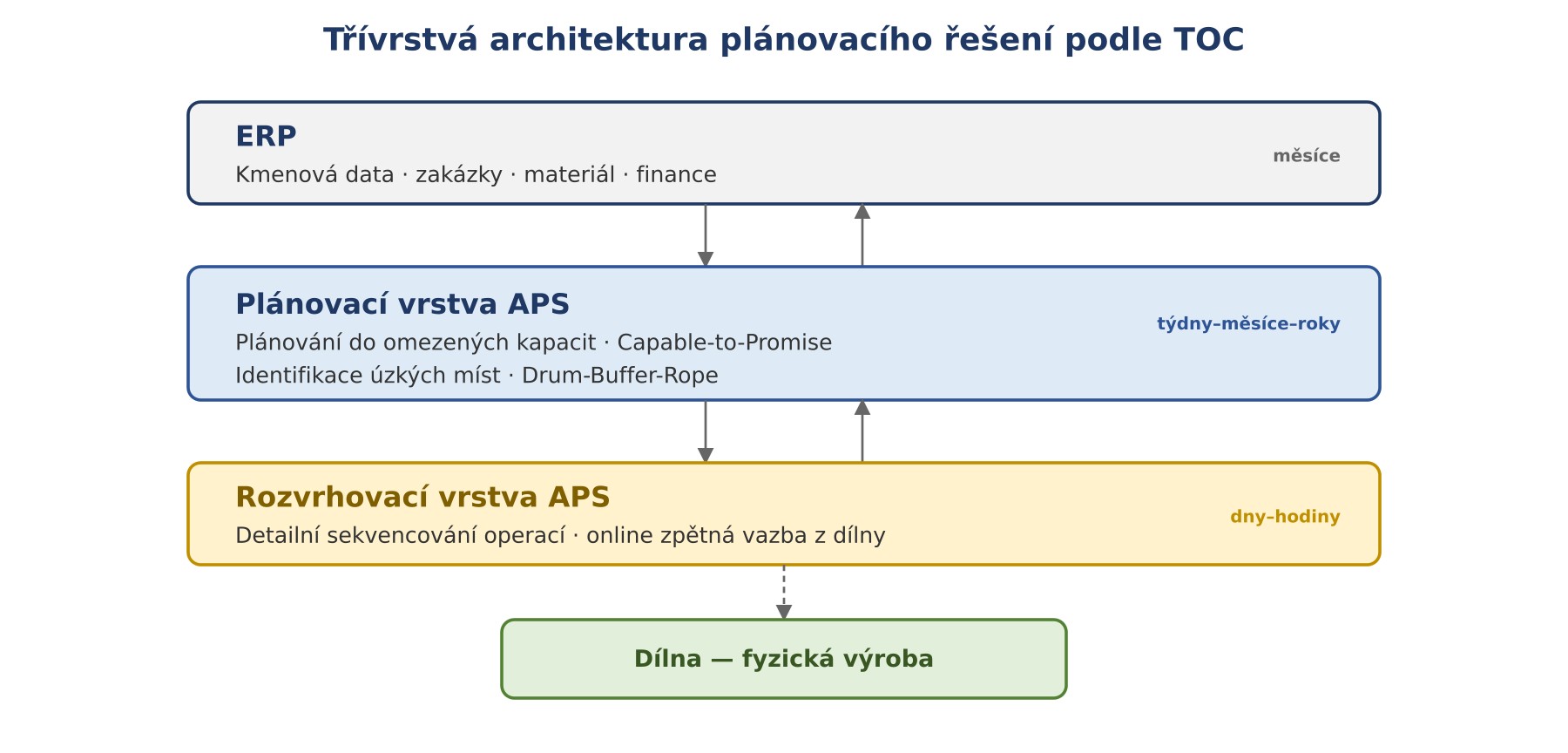

Obr. 1 – Třívrstvá architektura plánovacího řešení. ERP poskytuje data a přijímá výsledky; plánovací vrstva APS realizuje TOC kroky 1–3 a metodiku Drum-Buffer-Rope; rozvrhovací vrstva APS překládá master-plán do dílenského rozvrhu a reaguje na zpětnou vazbu z výroby.
Vrstva ERP – evidence a transakční jádro
ERP je zdrojem kmenových dat (kusovníky, technologické postupy, zdroje, kalendáře), evidence zakázek, materiálových dispozic a finančních dopadů. ERP nemá řídit plán; má poskytnout vstupy a přijmout výstupy z plánování. Pokus realizovat TOC přímo v ERP končí v parametrizaci, která je nákladná, neudržitelná a stále nedává to, co plánovač potřebuje.
Plánovací vrstva APS – plánování do omezených kapacit a CTP
Plánovací vrstva pracuje s digitálním modelem výroby (často nazývaným digitální dvojče), který dokáže simulovat zakázkové sítě se zohledněním omezených kapacit. Plánuje typicky horizont týdnů až let, identifikuje úzká místa, modeluje varianty („what-if"), a poskytuje robustní termínové předpovědi včetně Capable-to-Promise (CTP). Toto je vrstva, kde se v podniku skutečně rozhoduje o tom, co se vyrobí a kdy.
Klíčové je, že tato vrstva nepřevezme úlohu detailního dílenského rozvrhování. Její úkol je jiný: zajistit, aby celkový průchod zakázek systémem respektoval kapacitu úzkého místa, dispoziční omezení materiálů a strategická rozhodnutí (priority zákazníků, segmentace výroby, plánovaná údržba). Tato vrstva také zpravidla obsluhuje obchodní oddělení – CTP odpovědi pro nové poptávky se generují právě zde. Z hlediska TOC je toto vrstva, ve které se odehrávají kroky 1 až 3 (identifikace úzkého místa, jeho plné využití a podřízení ostatních zdrojů jeho rytmu).
Samostatnou pozornost si zaslouží průběžné řízení omezení (Constraint Management, CM). Goldrattův pátý krok – „po odstranění omezení se vrať na začátek" – v praxi znamená, že úzké místo není pevný atribut, ale stav, který se v čase přesouvá podle mixu zakázek, dostupnosti materiálu, sezony a kapacitních výkyvů. Plánovací vrstva proto musí měnící se úzká místa sama identifikovat v každém plánovacím cyklu – nikoli spoléhat na to, že omezení bylo definováno při zavedení systému – a všechny další kroky (uvolňování zakázek, CTP, podřízení ostatních zdrojů) okamžitě adaptovat na aktuální stav. Bez této schopnosti kontinuálního CM se i jinak korektní plán velmi rychle rozejde s realitou výroby.
Rozvrhovací vrstva APS – sekvencování s online zpětnou vazbou
Rozvrhovací vrstva pracuje na úrovni dnů, hodin a minut. Sekvencuje operace na konkrétních strojích, optimalizuje pořadí podle více kritérií (přestavba, materiálové dávky, kvalifikace pracovníků) a v reálném čase reaguje na zpětnou vazbu z dílny – odvádění práce, výpadky, zpoždění materiálu. Zde mají své místo i pokročilé optimalizační techniky včetně metod multikriteriální optimalizace a strojového učení.
Detailní rozvrhování samo o sobě TOC nezajišťuje – pokud není vsazené do plánovací sítě nadřazené plánovací vrstvy, optimalizuje pouze lokálně. Naopak, v kombinaci s plánovací vrstvou zajišťuje, že rytmus úzkého místa diktovaný master-plánem se na dílně skutečně realizuje. Spojení obou vrstev je tedy nutnou podmínkou; každá z nich samostatně poskytuje jen polovinu výsledku.
Plánování bez rozvrhování je strategie bez exekuce. Rozvrhování bez plánování je exekuce bez strategie. Funkční TOC vyžaduje obojí – a důslednou hranici mezi nimi.
Capable-to-Promise jako přímý důsledek TOC
Capable-to-Promise je v moderním pojetí slibování termínu nikoli na základě dostupnosti materiálu (Available-to-Promise, ATP), ale na základě reálné dostupnosti kapacity, materiálu a celkové průchodnosti systému. CTP je tedy přímou aplikací TOC: termín, který obchod slíbí zákazníkovi, je termín, který úzké místo dovolí dodržet. V praxi nová zakázka prochází simulační kontrolou ještě před potvrzením a systém vrátí buď termín, který je realizovatelný, nebo nejbližší dostupný.
Důsledek je dvojí: vůči zákazníkovi roste dodací spolehlivost, uvnitř roste transparentnost obchodního rozhodování. CTP přestává být jen technickou kontrolou a stává se nástrojem, kterým obchod simuluje dopad nové poptávky na plán a rozhoduje, zda zakázku přijmout, kdy ji nasadit, případně za jakou cenu nabídnout.
Simulace a digitální dvojče výroby
Funkční CTP a funkční DBR mají společný technický základ: simulační jádro, které dokáže výrobu modelovat se zohledněním omezených kapacit, dostatečně rychle, aby simulace byla použitelná v provozu (typicky vteřiny až minuty pro přepočet středně velkého závodu).
Simulační jádro – v praxi často označované jako digitální dvojče výroby – udržuje aktuální model všech zakázkových sítí, kapacitních zatížení, materiálových dispozic a vazeb mezi operacemi. Nad tímto modelem lze provádět tři typy operací:
- Plánovací přepočty. Master-plán, dílenský rozvrh, dopady změn priorit, výpadků, urgentních zakázek.
- Scénářové simulace („what-if"). Dopad přidání další směny, nasazení dalšího stroje, přesunu zakázky mezi závody, výpadku dodavatele.
- Diagnostika a kořenové analýzy. Identifikace skutečného úzkého místa v daném horizontu, analýza příčin zpoždění, vyhodnocení dopadu navrhovaných opatření.
Bez simulačního jádra je řízení podle TOC odkázáno na statické tabulky a zkušenost plánovače. Se simulačním jádrem se TOC stává každodenním provozním nástrojem – stejně přirozeným jako kontrola pokladny v účetnictví.
Rozšíření na vícezávodové prostředí
V holdingových strukturách s více výrobními závody se TOC promítá do dalšího rozměru – mezizávodového plánování (Master-Planning, Multi-Site). Úzké místo se zde může nacházet nejen uvnitř jednoho závodu, ale i v alokaci zakázek mezi závody. Holding s pěti lokalitami nemá pět nezávislých výrobních systémů; má jeden distribuovaný výrobní systém, jehož úzké místo se může nacházet kdekoli – a nezřídka se přesouvá mezi závody podle sezóny, mixu zakázek a stavu kapacit.
Vícezávodové plánování proto vyžaduje, aby simulační jádro pracovalo nad jednotným modelem všech závodů, byť každý z nich může provozovat odlišný ERP systém. Standardizace probíhá na úrovni plánovací vrstvy – ta zajišťuje jednotný datový model, jednotné chápání kapacit a jednotnou logiku CTP směrem k zákazníkům. Pro skupinu, která uvažuje o organickém i akvizičním růstu, je to zásadní vlastnost: nasazení v jednom závodě se v budoucnu přirozeně rozšíří na holdingovou úroveň, aniž by bylo nutné měnit plánovací platformu.
Závěr: co dělat zítra ráno
Pro výrobní podnik, který se s TOC chce začít vážně zabývat, lze formulovat několik praktických doporučení:
- Začněte identifikací, ne investicí. Před nákupem jakéhokoli systému proveďte krátkou analýzu, kde se v současné výrobě skutečně nachází úzké místo a jak často se přesouvá. Pokud jste schopni odpovědět jedním pevným pracovištěm, možná hledáte špatně.
- Oddělte tři plánovací vrstvy. ERP, plánovací vrstva a rozvrhovací vrstva mají různé úkoly a různé horizonty. Snaha vyřešit vše v jednom systému je nejčastější příčinou neúspěšných projektů.
- Hledejte APS řešení, které tento dvouvrstvý přístup skutečně podporuje. Mnoho nástrojů na trhu se prezentuje jako „APS", ale ve skutečnosti pokrývá pouze rozvrhovací funkci, nebo naopak pouze plánovací – a druhou polovinu předpokládá v Excelu. Při výběru je rozhodující, aby plánovací a rozvrhovací vrstva pracovaly s konzistentním obrazem kapacit, vzájemně provázanou identifikací úzkého místa a obousměrnou výměnou dat (rytmus úzkého místa shora dolů, stav exekuce zdola nahoru). Není přitom nutné, aby šlo o jediný monolitický datový model; ucelená dvouvrstvá řešení s vyhrazeným modelem pro každou vrstvu a robustním rozhraním mezi nimi tuto úlohu plní obvykle lépe než pokus zahrnout obě vrstvy do jednoho stromu objektů.
- Trvejte na simulačním jádru. Bez simulace se zohledněním omezených kapacit v dostatečné rychlosti není TOC v denním provozu udržitelný. Tabulkové procesory tuto roli neplní.
- Postavte CTP na simulaci, ne na slibech. Termín slíbený zákazníkovi musí být termín, který systém prokazatelně dokáže splnit. Vše ostatní je hazard se vztahem se zákazníkem.
- Plánujte rozšíření na holdingovou úroveň od začátku. I když implementujete v jediném závodě, datový model a architektura by měly s mezizávodovým rozšířením počítat. Pozdější přepracování bývá dražší než celá původní implementace.
Teorie omezení nedává podniku zázračné nástroje – dává mu jiný úhel pohledu. Nicméně bez plánovacího řešení, které tento pohled umí konzistentně exekuovat napříč ERP, master-plánováním i dílenským rozvrhováním, zůstává TOC v knihovně. Investice do takového řešení mívá nejvyšší návratnost ze všech digitalizačních projektů ve výrobě – nezavádí novou technologii, ale odstraňuje překážku, kvůli které nefunguje naplno to, co už podnik dávno platí.
![]() |
Ing. Roman Slanina Autor je jednatelem společnosti BERGHOF SYSTEMS s.r.o. a má mnohaleté zkušenosti z projektů implementace ERP/MES/APS systémů pro diskrétní výrobu v České republice a v Německu. Specializuje se na propojení strategického plánování (S&OP, master-plánování) s detailním dílenským rozvrhováním. |
Chcete získat časopis IT Systems s tímto a mnoha dalšími články z oblasti informačních systémů a řízení podnikové informatiky? Objednejte si předplatné nebo konkrétní vydání časopisu IT Systems z našeho archivu.

Časopis IT Systems / Odborná příloha
Archiv časopisu IT Systems
Oborové a tematické přílohy
Kalendář akcí
Formulář pro přidání akce
| Po | Út | St | Čt | Pá | So | Ne |
| 1 | 2 | 3 | 4 | 5 | ||
| 6 | 7 | 8 | 9 | 10 | 11 | 12 |
| 13 | 14 | 15 | 16 | 17 | 18 | 19 |
| 20 | 21 | 22 | 23 | 24 | 25 | 26 |
| 27 | 28 | 29 | 30 | 31 | 1 | 2 |
| 3 | 4 | 5 | 6 | 7 | 8 | 9 |
IT Systems podporuje
| 6.10. | Unicorn Banking Forum 2016 |
Formulář pro přidání akce
Další vybrané akce
