Matematické metody v projektovém managementu
Schopnost predikce doby trvání projektů a hodnoty práce, potamo odpovídajících nákladů, je klíčovým úkolem současného projektového řízení. Předevím u projektů dodávaných do komerční sféry představuje řízení těchto rovin alfu a omegu úspěchu. Zejména časová zpodění spojená s odloeným uvedením výstupu projektu na trh mají fatální dopady na celkový výnos, který vám z uplatnění výstupu na trhu plyne. Jinými slovy, pokud přijdete na trh pozdě, můe se stát, e vás předběhne konkurence. Ono krátké období, kdy si můete diktovat cenu, je tak pryč. Jak tedy lépe řídit časovou dimenzi projektů a ochránit se před těmito dopady?

V době komplexních projektů, paralelních úkolů a pohyblivých kritických cest je aplikace standardních metod, které nezahrnují variabilitu moných scénářů (např. PERT), nedostačující, a proto se moderní metodika predikce doby trvání projektů opírá o matematický aparát pravděpodobnostních (stochastických) výpočtů, který iterativně aplikuje v řádech sto- a tisícinásobků na moný vývoj projektu.
Matematické metody v projektovém managementu
V prostředí, v něm se dnes realizují projekty, se setkáte s trendem stále se zvyujícího tlaku na efektivitu vyuití zdrojů, tedy snahu realizovat projekty s minimem zdrojů v co nejkratím moném čase. Dalo by se říci, e se tímto dnení projekty v podstatě nelií od projektů realizovaných v minulosti. Zásadní změna je ovem skryta hlouběji a spočívá v detailnějím plánování v důsledku aplikace stále sofistikovanějích informačních technologií na vedení nejen projektů, ale také větiny pracovních, dokonce i soukromých činností. Jsou to právě informační technologie atomizující ná čas, které nám také dávají nástroj, s jeho pomocí můeme na jedné straně lépe plánovat projekty, například vyuitím softwaru pro projektové řízení, na druhé straně nám dávají výpočetní kapacitu k pokročilým matematickým výpočtům a otevírají tím cestu pro nové metody plánování.
Z pohledu projektového řízení je klíčové naplánovat projekt co nejefektivněji s ohledem na projektové zadání, které se ve větině případů váe jak na časovou, tak nákladovou rovinu. To znamená, e znalost metodiky odhadování hodnoty práce úkolů a určení doby trvání projektu má přímý dopad na celkovou efektivitu. Pokud byste se spoléhali nadále jen na standardní postupy plánování, tedy odhad pracnosti jednotlivých úkolů, vytvoření vazeb mezi úkoly a definování kritické cesty, pak sestavíte projektový plán, o něm se dá s určitostí tvrdit, e nebude dodren. Důvodem je, e kadý dílčí úkol projektu má jistou vlastní pravděpodobnost, se kterou bude či nebude v plánovaném čase hotov. Tato pravděpodobnost se umocňuje vazbami mezi úkoly, z nich kadý má svou vlastní pravděpodobnost dodrení plánovaného času.
Přestavte si, e máte za úkol sestavit plán kolení pro implementaci nové verze softwaru na účetním oddělení vaí společnosti. Jedná se o mení projekt, jeho odhadovaná doba trvání je necelých padesát dnů (obr. 1). Jedním z úkolů, který není na kritické cestě, je zajistit kolicí místnost. Tomuto úkolu předchází identifikace lektorů a té zas úkol sestavení harmonogramu kolení. Pokud vezmete pro příklad, e kadý úkol má padesátiprocentní pravděpodobnost dokončení dle plánu, pak zjistíte, e dokončení úkolu kolicí místnost bude jen s 12,5% (0,53 = 12,5 %) pravděpodobností zajitěna včas.

Obr. 1: Harmonogram projektu v aplikaci MS Project
Jak je z výe uvedeného patrné, tak vám v reálné situaci metoda kritické cesty nestačí k určení doby trvání projektu, ani pokud byste jednotlivé úkoly zpřesnily v odhadech dalí tradiční metodou, například PERT (z angl. Program Evaluation and Review Technique). Hlavním důvodem je absence komplexního přístupu, který by zahrnoval monosti posunů v době trvání vech úkolů, čím by dolo k sestavení nové kritické cesty, jejich pravděpodobnosti by byla vyčíslena.
Absence aparátu pravděpodobnostních (stochastických) výpočtů vak byla koncem minulého století vyřeena. Metoda takovýchto výpočtů byla sice ji delí dobu známa, ale uvedení do irí praxe bránila hlavně výpočetní kapacita, kterou obdobný nástroj potřebuje k tomu, abyste mohli modelovat moné scénáře projektů na počkání.
Principy fungování metody Monte Carlo
Abyste tedy byli schopni lépe a přesněji predikovat vývoj chaosu zvaného projekt, můete se opřít o metodu Monte Carlo, která nachází v poslední době čím dál irí uplatnění v prostředí projektového řízení. Autorem této metody je Stanislaw Ulam, americký matematik polského původu, který ji objevil v rámci výzkumu termonukleárních zbraní v rámci Manhattanského projektu. Tato fyzikální metoda se dnes pouívá pro řeení irokého spektra agend: například k výpočtu pravděpodobnosti výskytu částic v prostoru, v prognóze rizik finančních investic apod. Odsud se pak rozířila na dalí společenskovědní odvětví, tedy i do projektového managementu.
By se na první pohled můe zdát, e takovýto postup má pramálo společného s principy fungování projektu. Opak je pravdou, podíváte-li se na projekt jako na mnoinu úkolů, které se mohou společně ovlivňovat a kde má kadý úkol vlastní pravděpodobnost, s jakou se jej podaří v daném čase dokončit. V tomto ohledu aplikace metody Monte Carlo do projektového řízení v principu spočívá v přiřazení proměnné zasazené do systému náhodných čísel v rozptylu rovnajícímu se rozptylu odhadů k danému úkolu. Pokud se například snaíte určit rozptyl neurčitosti doby trvání úkolu (např. Gaussovou křivkou), určíme si mantinely pesimistických a optimistických hodnot odhadu (jako u metody PERT).
Tento krok učiníme pro kadý jednotlivý úkol projektu, nebo alespoň v minimalistické verzi pro kadý souhrnný úkol projektu. Výsledkem jsou hodnoty, na které je následně aplikována deterministická analýza. Tento proces je opakován několiksetkrát, popřípadě několiktisíckrát (proto ji zmíněná náročnost na výpočetní kapacitu), aby se dolo ke statisticky vypovídajícímu souhrnu dat. Takto vám opakovaná aplikace deterministické analýzy vygeneruje data s dostatečnou výpovědní hodnotou pro sestavení například S-křivky, z ní můete vyčíst pravděpodobnost dokončení termínu projektu v poadovaném čase (obr. 2).

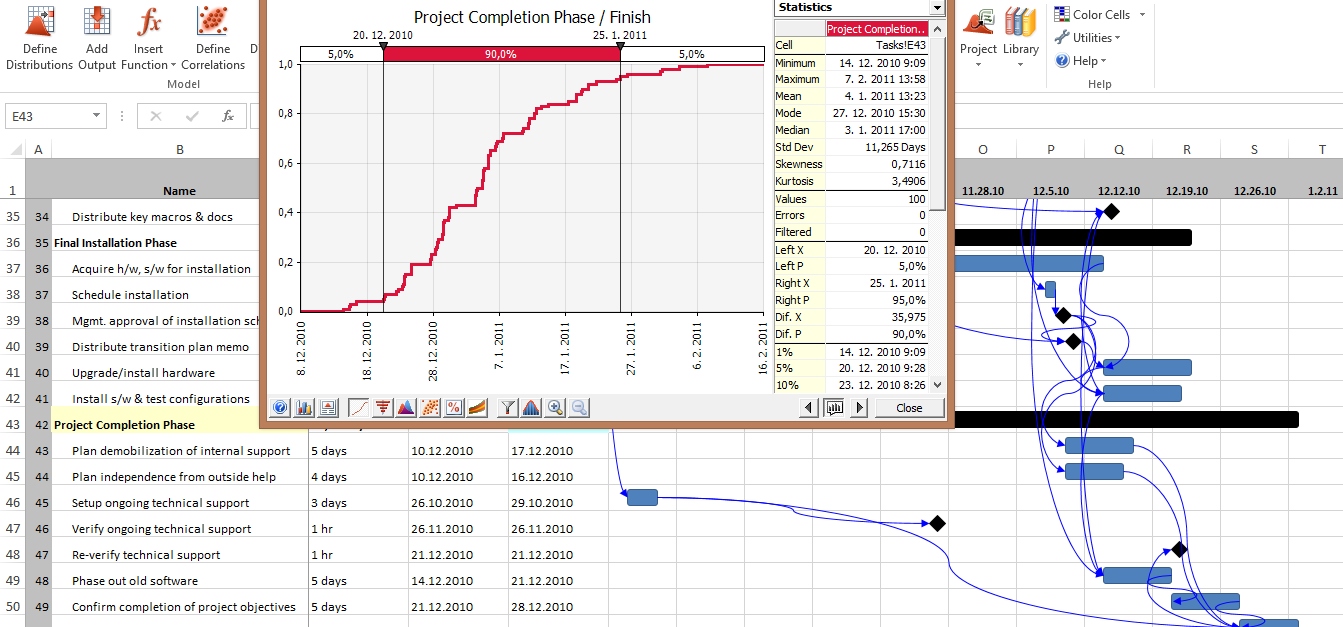

Obr. 2: Kalkulace doby trvání metodou Monte Carlo v aplikaci MS Excel pomocí doplňku @Risk. Zatímco podle metody kritické cesty by ilustrativní projekt měl skončit 3. ledna (viz obrázek 1), podíváte-li se na S-křivku, která je výsledkem Monte Carlo analýzy, vidíte, e s 90% pravděpodobností skončíte projekt v rozmezí 19.26. ledna, přičem termín dokončení mající pravděpodobnost vyí ne 95 procent je termín po 26. lednu (viz poslední sekce S-křivky s hlavičkou 5 %).
Pokud byste tedy jakoto projektový manaer uvedeného projektu včas provedli tuto analýzu, s největí pravděpodobností byste svůj projekt zahájili dříve, abyste stihli poadovaný termín dodání projektu, případně byste na základě tohoto modelu nastartovali jednání o posunu projektu zhruba o tři týdny. Důleitým prvkem je, e pro tuto diskusi máte v ruce číselný podklad, jeho absence zpravidla prosazení těchto změn hodně natahuje.
Z výe zmíněného je tedy patrné, e aplikace základních projektových metod, jakou jsou kritická cesta, PERT atd., trpí základním nedostatkem a také to, e nezohledňují do své metody dostatečně dynamičnost vývoje projektu, v důsledku čeho má výsledný termín získaný z těchto metod pouze nízkou pravděpodobnost úspěchu.
Kvantový management na obzoru
Vzorový případ je zvolen pro názornou jednoduchou ilustraci. Přesto kdy u malý projekt můe mít takto nečekaný vývoj, představte si, co můe nastat u projektů v řádech větích, kde je více úkolů, více vazeb, a tedy více rizik. To je důvodem, proč některé společnosti začínají vyadovat analýzu Monte Carlo jako podklad pro schválení před realizací projektů určité velikosti nebo u projektů, jejich výsledkem má být nový produkt postavený na nových technologiích.
Projekty jsou a budou vdy rizikovou investicí, u ní ji dávno nestačí mít na rizika připravené jen rezervy (u zmíněného přikladu by vám ostatně ani dvacetiprocentní termínová rezerva zdaleka nestačila). Naopak trendem dnení doby je redukce rozsahu rezerv, co nevyhnutelně znamená zvýit kvalitu plánování. Samozřejmě, e v konečném důsledku je i ta nejsofistikovanějí metoda stále jen nástrojem a i nadále je to kvalita naich vstupních dat, která ovlivňuje výsledný výpočet. Nicméně samotné metody urazily pořádný kus cesty a s nadsázkou lze na závěr dodat, e je to právě pravděpodobnost spojující dnení fyziku a management. V současnosti se toti zpravidla v managementu spíe ne o tom, jak se věci mají, diskutuje o tom, co se stane a s jakou pravděpodobností. Jinými slovy: vítejte v kvantovém managementu.
Drahoslav Dvořák, Daniel Lichtenberg Lisý
Daniel Lichtenberg Lisý je senior EPM consultant ve společnosti WBI Systems. Více jak deset let pracoval v oblasti vedení projektů. Je certifikovaným manaerem kvality.
