- Přehledy IS
- APS (20)
- BPM - procesní řízení (22)
- Cloud computing (IaaS) (10)
- Cloud computing (SaaS) (33)
- CRM (51)
- DMS/ECM - správa dokumentů (20)
- EAM (17)
- Ekonomické systémy (68)
- ERP (79)
- HRM (27)
- ITSM (6)
- MES (32)
- Řízení výroby (36)
- WMS (29)
- Dodavatelé IT slueb a řeení
- Datová centra (25)
- Dodavatelé CAD/CAM/PLM/BIM... (39)
- Dodavatelé CRM (33)
- Dodavatelé DW-BI (50)
- Dodavatelé ERP (71)
- Informační bezpečnost (50)
- IT řeení pro logistiku (45)
- IT řeení pro stavebnictví (26)
- Řeení pro veřejný a státní sektor (27)
ERP systémy
CRM systémy
Plánování a řízení výroby
AI a Business Intelligence
DMS/ECM - Správa dokumentů
HRM/HCM - Řízení lidských zdrojů
EAM/CMMS - Správa majetku a údrby
Účetní a ekonomické systémy
ITSM (ITIL) - Řízení IT
Cloud a virtualizace IT
IT Security
Logistika, řízení skladů, WMS
IT právo
GIS - geografické informační systémy
Projektové řízení
Trendy ICT
E-commerce B2B/B2C
CAD/CAM/CAE/PLM/3D tisk![]() | |
| Přihlaste se k odběru newsletteru SystemNEWS, který kadý týden přináí výběr článků z oblasti podnikové informatiky | |
![]() | |
Jak dobře zavést a převzít nový informační systém
Předpokladem pro řádné fungování informačního systému v kadém podniku je správné nastavení a vykonávání procesů jeho správy. Se zavedením nového informačního systému do produkčního prostředí, tedy ostrého provozu, je proto spjata celá řada aspektů. A právě na ně se zaměříme v tomto článku.

Výroba informačního systému probíhá formou projektů při dodrení dohodnuté kvality, kvantity, termínu a rozpočtu. Oproti tomu jeho správa v produkčním provozu je řeena liniově jako dlouhodobá činnost. Procesy výroby informačního systému a procesy jeho správy jsou rozdílné, je tedy nutné současně se zavedením softwaru do produkčního provozu řeit také jeho převzetí z projektu do liniové, provozní správy.
Výroba informačního systému
Výrobu, tedy realizaci informačního systému dělíme na dvě části: projekční a implementační (obr. 1). Při projekci jsou sesbírány a analyzovány poadavky klienta a je stanoven způsob jejich realizace. Ve fázi implementace je systém na základě výstupů projekce implementován a následně zaveden do provozu. Zadání je dokument, který popisuje záměr podniku pro výrobu informačního systému. Jde o konceptuální návrh řeení a realizace systému ve smyslu rozsahu funkčností, termínů dodání a rozpočtu. Zadání má strukturovaný obsah s důrazem na vizualizaci navrhovaných procesů (high-level obrázky, pracovní postupy atd.). Ji v rámci tohoto dokumentu jsou identifikována věcná, technologická a provozní rizika a musí být stanoven způsob jejich eliminace, nebo sníení jejich dopadu. Je nutné si tedy uvědomit, e ji při tvorbě zadání musíme řeit nároky spojené nejenom s poadovanými business funkcemi, ale také poadavky definující monosti zavedení a provozování informačního systému.

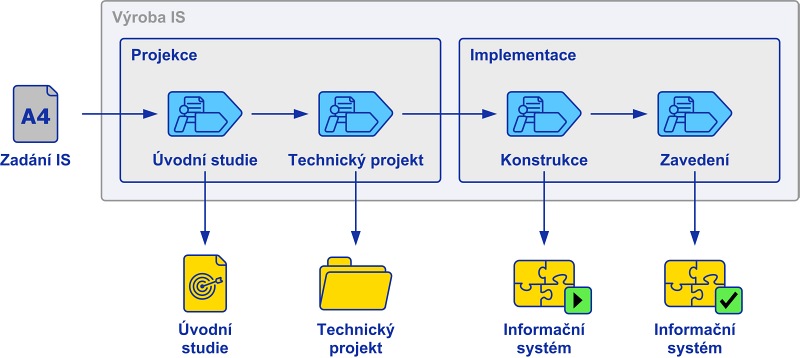

Obr. 1: Výroba informačního systému
Projekce
V části projekce vzniká detailní specifikace poadovaných funkcí informačního systému a je stanoven způsob jejich realizace. Jsou vytvořeny vekeré potřebné modely business procesů, funkčností a zpracování a uloení dat. Jednotlivé funkčnosti jsou kategorizovány a je stanovena architektura systému, která je pomocí prototypu prověřena. Dále je zpracován časový plán a detailní rozpočet implementace po jednotlivých polokách.
Úvodní studie
Úvodní studie je klíčový dokument pro navazující části realizace řeení. Vychází z odsouhlaseného zadání, zpřesňuje cíle projektového záměru, popisuje návrh business procesů a pracovních postupů, určuje rozsah systému ve formě seznamu funkcí, integračních poadavků a architektonických a provozních omezení. Součástí úvodní studie je také seznam architektonických a provozních omezení, seznam rizik, harmonogram realizace, detailní plán a rozpočet pro technický projekt. Při vytváření úvodní studie postupujeme tak, abychom si společně se zadavatelem a následně i provozovatelem informačního systému vysvětlili věcné a technické řeení. Spolupráce s provozovatelem nám umoňuje definovat omezení a vhodné postupy související se zavedením systému do produkčního provozu, samozřejmě s respektováním potřeb zadavatele a technických moností.
Technický projekt
Dokument popisující detailní funkční a technický návrh implementace, návrh odpovídá rozsahu a potřebám odsouhlaseným v úvodní studii a je ověřen prototypem. Prototyp informačního systému je klíčový výstup technické části, nebo se jedná o ukázku, kde jsou se zadavatelem ověřeny vybrané funkčnosti, vzhled a dalí technické vlastnosti. V rámci technického návrhu je stanoven datový model, architektura řeení, infrastruktura, standardy a návrhy uivatelského prostředí a je vytvořena sada technické dokumentace. Jsou stanoveny plány a strategie:
- vývoje modulů a částí informačního systému,
- testování,
- systémové integrace,
- zavedení,
- provozu a správy.
Na konci fáze technického projektu je vytvořen detailní plán a rozpočet pro implementační část.
Implementace
V této části probíhá vlastní realizace a zavedení informačního systému do provozu, a to ve dle technického projektu.
Konstrukce
Do této fáze vstupují jasně vymezené specifikace funkčností a technologického způsobu jejich realizace. Ve fázi konstrukce je vytvořen informační systém určený k zavedení do produkčního provozu. Vytvořený systém je integrován s okolím, řádně otestován a zdokumentován. Současně vznikají dokumenty pro kolení, uivatelská dokumentace, provozní dokumentace a je stanoven plán a rozpočet pro fázi zavedení do produkčního provozu.
Zavedení
Cílem fáze zavedení je umonit pouívání vemi oprávněnými uivateli podle stanovené úrovně podpory, definované v dokumentu service level agreement (SLA smlouva mezi poskytovatelem a odběratelem ICT slueb). Informační systém je ve fázi zavedení ověřenými postupy z fáze konstrukce nainstalován do produkčního provozu. Pro eliminaci rizik spojených s nasazením do produkčního provozu je nutné naplánovat a připravit:
- migrační plán,
- pilotní reim,
- postup převzetí.
Migrační plán
Migrační plán je dokument, který detailně popisuje vechny kroky zavedení informačního systému (technickým pojmenováním migrace nebo té roll-out) do produkčního provozu. Současně také definuje monosti a postupy návratových scénářů (tzv. roll-back), včetně zajitění zdrojů pro migraci. Cílem migrace je provést nasazení do produkčního provozu, tedy spustit informační systém pro vechny oprávněné uivatele. Podle komplexnosti nasazovaného systému je vak nutné počítat i s případy, kdy můe během migrace dojít k neplánovaným technickým problémům. Proto je nutné instalaci rozdělit do jednotlivých fází. Pro tyto fáze musí mít připraven návratový postup, abychom se mohli vrátit do předchozího stavu, od kterého po vyřeení technických problémů můeme dále pokračovat v instalaci a dokončení migrace. Přípravou návratových scénařů (roll-back) si zajistíme monost znovu opakovat fázi zavedení.
Migrací je vdy pověřena osoba (nebo více osob, záleí na sloitosti), která celou migraci řídí, koordinuje a postupuje dle migračního plánu. Migrační plán obvykle obsahuje kapitoly popisující kroky migrace (roll-out plan), dopady do okolních aplikací a systémů, návratové scénáře (roll-back plan), komunikační plán včetně seznamu účastníků migrace, sadu akceptačních testů během migrace a po ní, stanovený pomigrační reim, seznam rizik migrace včetně jejich návrhu mitigace, krizovou komisi (osoby rozhodující o řeení problémů při migraci) a go/no-go migrační komisi (osoby rozhodující o akceptaci migrace). Migrační plán eliminuje rizika, nebo je dopředu před samotnou migrací známo, co a kdy se má během migrace provést pro úspěné provedení instalace.
Pilotní reim
Před zavedením informačního systému do rutinního produkčního provozu je z důvodu eliminace rizik spojených s ověřením funkčností, zajitěním stability v ostrém provozu, dodrením domluvených parametrů a dalích rizik zaveden tzv. pilotní reim. Obvykle je tedy nový systém nejprve sputěn v pilotním reimu (část produkčního prostředí), tj. na vybrané skupině uivatelů a dat tak, aby dolo k eliminaci vech rizik souvisejících s jeho sputěním pro vechny oprávněné uivatele. Při instalaci systému do pilotního reimu si ověříme migrační postupy včetně návratových postupů, čím minimalizujeme moná rizika produkční migrace. Součástí pilotního reimu je samozřejmě ověření funkcí a získáváme také monost ověřit výkonnostní parametry. Pilotní reim eliminuje rizika spojená s migrací do produkce, protoe umoňuje prověřit instalační a návratové postupy.
Postup převzetí

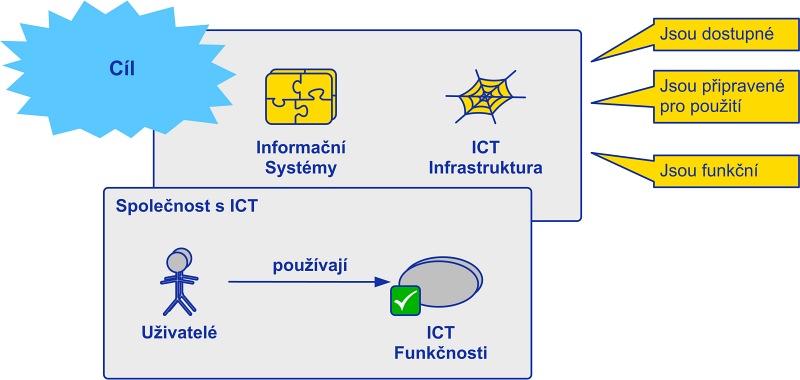

ICT funkci nebo slubu, v naem případě v podobě informačního systému, uivatel vnímá a hodnotí na základě pouívání v provozu. Cílem převzetí informačního systému z projektu do liniové, provozní správy je zajitění efektivního provozu včetně správy a dlouhodobého rozvoje systému na základě poadavků dle SLA (obr. 2). Aby pracovníci provozu získali schopnost zajistit dlouhodobě efektivní správu informačního systému, je nutné před ukončením projektu řeit následující činnosti:
- převzetí znalostí o informačním systému (převzetí a prostudování dokumentace, kolení administrace, zajitění konzultací s pracovníky projektu po převzetí),
- seznam známých chyb a jejich řeení,
- seznam řeených chyb v testech,
- akceptační protokoly testů,
- akceptace pilotního reimu,
- převzetí funkční instalace,
- převzetí zdrojových kódů,
- postupy instalace do jednotlivých prostředí,
- postupy zálohování a obnovy, testy obnovy,
- konfigurace testovacího a vývojového prostředí.
Obr. 2: Cíle provozní správy
Nejefektivnějí způsob, jak mohou pracovníci získat znalosti o novém informačním systému, je jejich aktivní účast na konečné fázi jeho výroby, a to ve smyslu výpomoci a kooperace na řeení chyb a problémů pilotního reimu. Je vhodné, aby primární správu pilotního reimu zajiovali budoucí pracovníci provozu, kteří se při řeení pilotních problémů s podporovaným systémem detailně seznámí. Vyřeení pilotních problémů je samozřejmě zajitěno i s výpomocí projektových pracovníků, přičem odpovědnost za úspěné dokončení pilotního reimu je na týmu, který provádí výrobu informačního systému. Výstupem procesu převzetí systému z projektu do provozní správy je protokol o převzetí. Provedením akceptace fáze zavedení je také akceptováno jeho převzetí do provozní správy. Výstupem projektové fáze zavedení jsou následující akceptační protokoly:
- akceptace dokumentace,
- akceptace testů,
- akceptace pilotního reimu,
- akceptace migrace do produkce,
- akceptace převzetí.

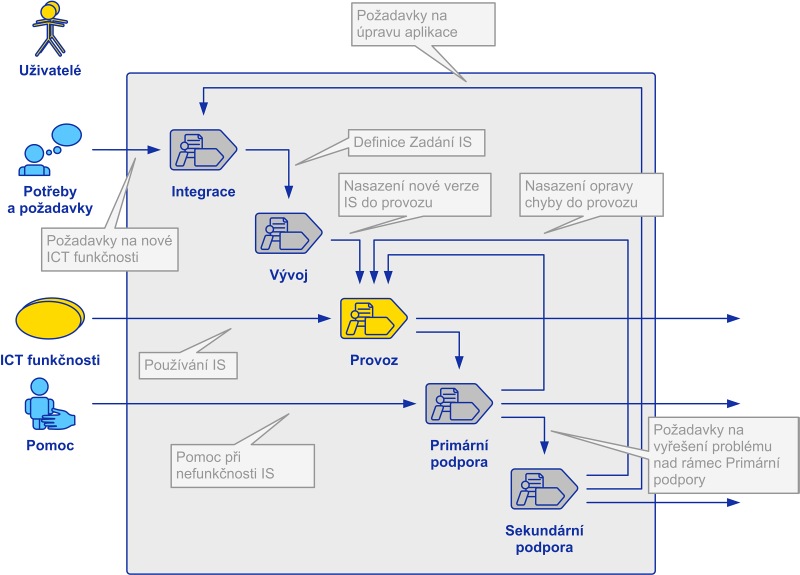

Obr. 3: Procesy efektivního fungování informačního systému
Pro zajitění dlouhodobě efektivního fungování informačního systému je nutné v podniku zajistit procesy naznačené na obrázku 3.
Závěr
Zavedením informačního systému je myleno provedení jeho instalace do produkčního prostředí. Proces (respektive samotné aktivity) zavedení je nutné řeit ji v úvodní fázi projektu při sběru a definici poadavků, které by měl nový software splňovat. V dalích fázích jeho výroby jsou poadavky na zavedení dále rozpracovávány a analyzovány tak, abychom minimalizovali rizika bránící úspěnému nasazení systému do produkčního provozu. Akceptaci úspěného zavedení informačního systému je mono provést a v případě, kdy dojde k jeho akceptaci zadavatelem a faktickému předání z projektu do provozní správy. Převzetím je mylen způsob, kdy pracovníci provozní správy převezmou odpovědnost za správu informačního systému v produkčním, ostrém prostředí.
Zdeněk Binder
Autor působí jako senior consultant ve společnosti Unicorn Systems.
