- Přehledy IS
- APS (25)
- BPM - procesní řízení (23)
- Cloud computing (IaaS) (10)
- Cloud computing (SaaS) (31)
- CRM (52)
- DMS/ECM - správa dokumentů (19)
- EAM (17)
- Ekonomické systémy (68)
- ERP (75)
- HRM (28)
- ITSM (6)
- MES (33)
- Řízení výroby (36)
- WMS (28)
- Dodavatelé IT služeb a řešení
- Datová centra (25)
- Dodavatelé CAD/CAM/PLM/BIM... (41)
- Dodavatelé CRM (38)
- Dodavatelé DW-BI (50)
- Dodavatelé ERP (66)
- Informační bezpečnost (48)
- IT řešení pro logistiku (48)
- IT řešení pro stavebnictví (26)
- Řešení pro veřejný a státní sektor (27)
Tematické sekce

Branžové sekce
![]() | Přihlaste se k odběru zpravodaje SystemNEWS na LinkedIn, který každý týden přináší výběr článků z oblasti podnikové informatiky | |
![]() | ||
Partneři webu
IT SYSTEMS 4/2007
Kritická cesta je srdcem každého projektu. Tato sekvence vzájemně závislých úkolů rozhoduje o úspěchu, či neúspěchu projektu jako celku z pohledu času. V praxi však bývá často nesprávně vysvětlována, chápána, a hlavně nedostatečně využívána. Přitom znalost několika základních principů může ušetřit nemálo úsilí, peněz a času.
Dle odborné literatury lze definici kritické cesty formulovat asi následovně: kritická cesta představuje nejkratší možnou dobu trvání celého projektu, tedy časový úsek potřebný ke splnění všech úkolů v projektu. Řečí praxe projektového řízení je popis mnohem stručnější, zato výstižnější: kritická cesta je to nejdůležitější, co je třeba sledovat z hlediska dodržení časového rámce projektu.
Kritická cesta se promítá do časového plánování a řízení projektu prakticky ve všech fázích životního cyklu projektu. Syntéza jejího využití dala vzniknout ucelenému přístupu známého pod názvem metoda kritické cesty (CPM – critical path metod).

Obr. 1: Microsoft Office Project 2007 – špatný versus správný plánovací detail projektu
Kritická cesta umožní manažerovi ušetřit v této fázi nemálo času. Existují totiž rozdíly ve sledování kritických a nekritických úkolů. Zatímco úkoly, které leží na kritické cestě, je třeba vyhodnocovat na bázi jednotlivých úkolů, úkoly ležící mimo tuto cestu postačí z pohledu času sledovat podle míry čerpání rezervy. Ta představuje čas, který zbývá do okamžiku, než se z cesty nekritické stane kritická.

Obr 3.: Zobrazení časové rezerva (135 hodin) u nekritické cesty (Microsoft Office Project 2007)
Obr 3.: Zobrazení časové rezerva (135 hodin) u nekritické cesty (Microsoft Office Project 2007)
Na zpoždění kritických úkolů je třeba reagovat jedině zkrácením zpožděných, případně ostatních úkolů na kritické cestě. Ideální přístup velí začít projekt zkracovat od nejdelšího úkolu ležícího na kritické cestě.
U nekritických úkolů je tomu jinak – jsou řízeny jako celek, tedy jako nekritické cesty. Princip řízení úkolů na nekritických cestách bývá v praxi nejčastěji realizován na bázi třetin:

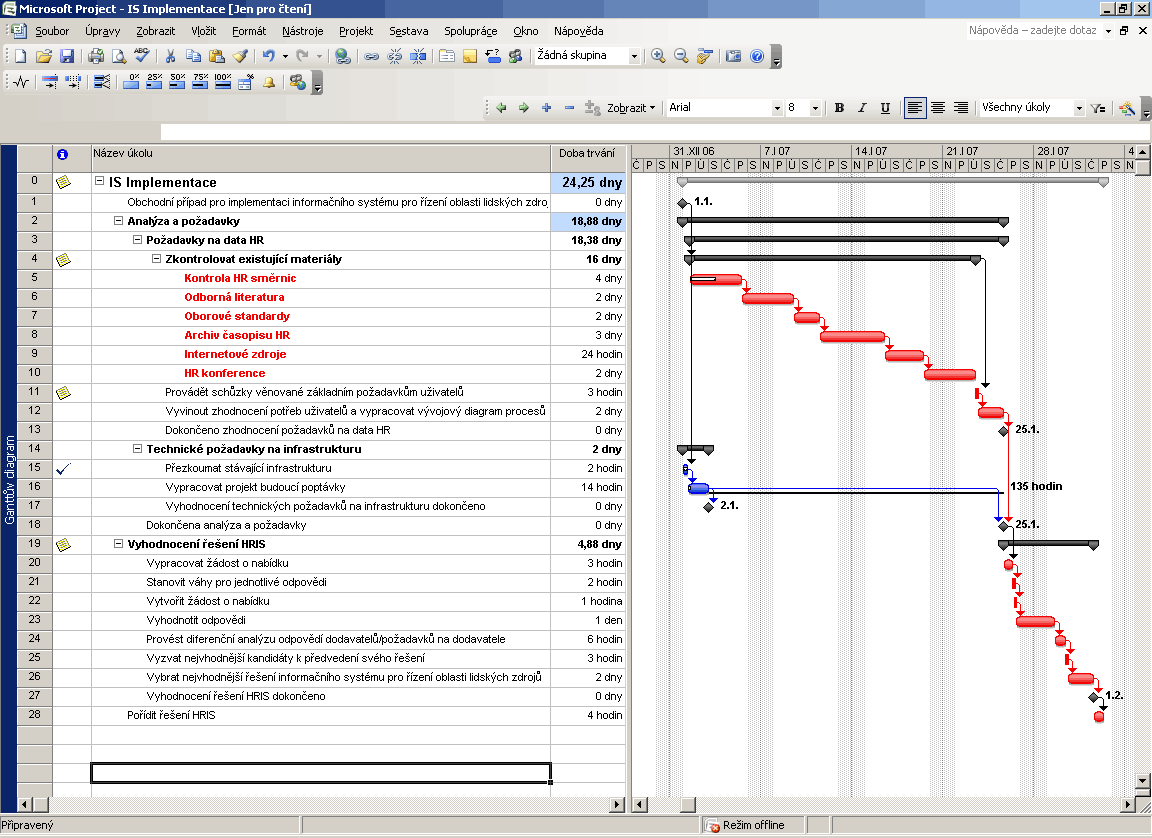

Obr 4. Microsoft Office Project 2007 – možnosti zkracování zpožděného projektu
Zákony kritické cesty:
Využití CPM v plánování a řízení projektů
Drahoslav Dvořák

Dle odborné literatury lze definici kritické cesty formulovat asi následovně: kritická cesta představuje nejkratší možnou dobu trvání celého projektu, tedy časový úsek potřebný ke splnění všech úkolů v projektu. Řečí praxe projektového řízení je popis mnohem stručnější, zato výstižnější: kritická cesta je to nejdůležitější, co je třeba sledovat z hlediska dodržení časového rámce projektu.
Kritická cesta se promítá do časového plánování a řízení projektu prakticky ve všech fázích životního cyklu projektu. Syntéza jejího využití dala vzniknout ucelenému přístupu známého pod názvem metoda kritické cesty (CPM – critical path metod).
Iniciace projektu
Cílem úvodní fáze projektového cyklu bývá mimo jiné i definice klíčových úkolů nezbytných k dosažení cíle projektu. Právě tyto úkoly se pak s velkou pravděpodobností stávají základem kritické cesty projektu. Kolem těchto úkolů se poté zpravidla postaví plán celého projektu.Plánování projektu
Příprava projektového plánu pak může kritickou cestu jednak dále rozšířit, jednak připravit projekt na fázi řízení. Smyslem plánování s ohledem na řízení je především minimalizovat riziko zpoždění kritických úkolů. Jak toho může manažer projektu dosáhnout? Například vhodně zvoleným plánovacím detailem (doba trvání kritických úkolů versus doba trvání celého projektu), nominací spolehlivých zdrojů, správným nastavením vzájemných závislostí mezi úkoly apod.

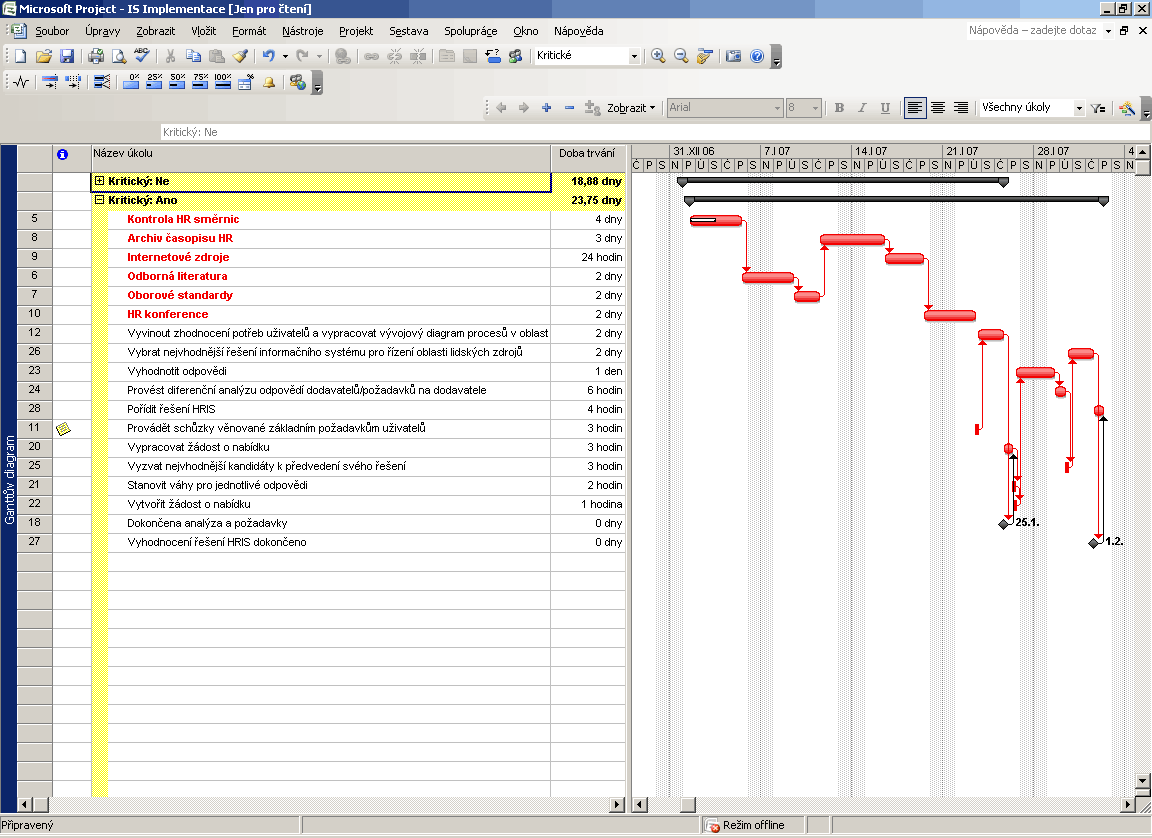

Obr. 1: Microsoft Office Project 2007 – špatný versus správný plánovací detail projektu
Sledování projektu
Ve fázi sledování průběhu projektu představuje kritická cesta velmi užitečného pomocníka pro rozhodování týkající se časového řízení projektu. Pouhým srovnáním skutečného plnění a plánovaného stavu kritické cesty lze odhalit, zda v projektu není něco v pořádku.Kritická cesta umožní manažerovi ušetřit v této fázi nemálo času. Existují totiž rozdíly ve sledování kritických a nekritických úkolů. Zatímco úkoly, které leží na kritické cestě, je třeba vyhodnocovat na bázi jednotlivých úkolů, úkoly ležící mimo tuto cestu postačí z pohledu času sledovat podle míry čerpání rezervy. Ta představuje čas, který zbývá do okamžiku, než se z cesty nekritické stane kritická.

Obr 3.: Zobrazení časové rezerva (135 hodin) u nekritické cesty (Microsoft Office Project 2007)
Řízení projektu
Teorie praví: Každý projekt má jednu kritickou cestu. Ta se může měnit. Praxe ukazuje, že ke změně kritické cesty dojít skutečně může, nicméně je to krajně nevýhodné. Důvod byl naznačen v předchozích odstavcích – rozdílnost v přístupech ke kritickým a nekritickým úkolům ve smyslu plánovacího detailu, schopných zdrojů, odlišného vyhodnocování stavu plnění.
Obr 3.: Zobrazení časové rezerva (135 hodin) u nekritické cesty (Microsoft Office Project 2007)
Na zpoždění kritických úkolů je třeba reagovat jedině zkrácením zpožděných, případně ostatních úkolů na kritické cestě. Ideální přístup velí začít projekt zkracovat od nejdelšího úkolu ležícího na kritické cestě.
U nekritických úkolů je tomu jinak – jsou řízeny jako celek, tedy jako nekritické cesty. Princip řízení úkolů na nekritických cestách bývá v praxi nejčastěji realizován na bázi třetin:
- Pokud dojde k vyčerpání rezervy v rozsahu jedné třetiny a méně, pak není třeba reagovat vůbec. Zpravidla se totiž jedná o drobná zpoždění, jejichž náprava nemá pro projekt jako celek výraznější přínos. Je tedy mnohem snazší nechat taková zpoždění ovlivnit projekt a šetřit síly na vážnější problémy.
- Poškození rezervy v rozsahu jedné až dvou třetin znamená již konkrétní hrozbu a manažer se jí musí zabývat. Nemusí jít nutně o aplikaci protiopatření, většinou postačí zahájit s týmem jejich přípravy.
- Poškození rezervy převyšující dvě třetiny pak vyžaduje realizaci připravených akcí. Hrozba změny kritické cesty se totiž stává reálnou a bez podniknutí konkrétních opatření k její změně také dochází.

Obr 4. Microsoft Office Project 2007 – možnosti zkracování zpožděného projektu
Ukončení projektu
Ačkoliv se to nemusí zdát, kritická cesta má svůj význam i po skončení projektu. Především ve smyslu aktualizace znalostní databáze projektového řízení. Problémy týkající se kritických cest a problémů s nimi spojenými by měly být jasně odlišeny.Harmonogram projektu – základ pro řízení dle kritické cesty
- Harmonogram znamená mít správný počet úkolů ve správné struktuře se správnou dobou trvání správně logicky propojené.
- Každý projekt musí mít jednoznačně definovaný cílový bod, do kterého ústí přímo, nebo nepřímo (prostřednictvím následných úkolů) všechny úkoly projektu.
- Maximální možné množství úkolů leží mimo kritickou cestu. Jinak hrozí, že všechny úkoly mají maximální prioritu.
- V případě posunu projektu je třeba mít flexibilní harmonogram, který umožní projekt snadno a rychle přeplánovat dle potřeb.
- Harmonogram musí být zpracován v takové formě, která umožňuje jeho snadnou distribuci celku, nebo části na projektový tým.
Projektové řízení na bázi kritické cesty
Smyslem celého přístupu k projektovému řízení je uřídit projekt jako celek, nikoli docílit realizace všech úkolů tak, jak bylo naplánováno. Pokud je projekt jako celek dobře naplánován, znamená to, že manažer projektu se může zaměřit na relativně úzkou skupinu úkolů a tu sledovat podrobně. Při dodržení několika jednoduchých zákonů se řízení projektu výrazně zkvalitňuje. Jistě, existují mnohem sofistikovanější přístupy k vedení týmu směrem k cíli, ovšem modifikace Paretova pravidla hovoří jasnou řečí: aplikace několika málo základních pravidel znamená zásadní přínos pro včasné dokončení projektu.Zákony kritické cesty:
- Zpoždění úkolu na kritické cestě se stoprocentně promítá do zpoždění projektu jako celku.
- Zrychlení prací na úkolu ležícím na kritické cestě zkracuje trvání projektu jako celku.
- Díky prvním dvěma aspektům lze rozlišit prioritu úkolů (priorita kritického úkolu je vyšší než priorita nekritického úkolu).
- Kritická cesta je dynamická – během projektu se může měnit (pokud naroste některá z nekritických cest).
Neznalost neomlouvá
Kritická cesta představuje velmi užitečného pomocníka schopného manažerovi vyřešit nejedno dilema spojené s časem. Pokud manažer projektu její efekty nezná, dostává sám sebe do velmi nevděčné pozice: subjektivně může vynakládat vysoké úsilí a snaží se řešit maximální množství problémů projektu, ovšem dopady na projekt jako celek mohou být mizivé. Za neznalost nebo nevyužívání kritické cesty se tedy v projektech draze platí. Naopak její pochopení a využívání může manažerovi řízení výrazně usnadnit.Doporučení pro praxi
- U každého projektu určete kritickou cestu – jedině tak můžete projekt kvalifikovaně řídit.
- Při obdržení požadavku na zkrácení projektu začněte od nejdelších úkolů na kritické cestě, tam obvykle zkracování „bolí“ nejméně.
- Přemýšlejte nejen o činnostech, které předcházejí danému úkolu, myslete i na to, co se bude dít po jeho skončení, a nastavte vazbu na: následníky úkolu a konec projektu.
- Dotazy členů týmu, kteří žádají osobní asistenci, vyhodnocujte podle toho, zda se jedná o kritické úkoly, či nikoliv. Pak teprve jednejte!
Autor působí jako information worker solution specialist ve společnosti Microsoft Česká republika.
Chcete získat časopis IT Systems s tímto a mnoha dalšími články z oblasti informačních systémů a řízení podnikové informatiky? Objednejte si předplatné nebo konkrétní vydání časopisu IT Systems z našeho archivu.
![]() ![]() | ||||||
Po | Út | St | Čt | Pá | So | Ne |
1 | 2 | 3 | 4 | 5 | 6 | |
7 | 8 | 9 | 10 | 11 | 12 | 13 |
14 | 15 | 16 | 17 | 18 | 19 | 20 |
21 | 22 | 23 | 24 | 25 | 26 | 27 |
28 | 29 | 30 | 1 | 2 | 3 | 4 |
5 | 6 | 7 | 8 | 9 | 10 | 11 |
IT Systems podporuje
Formulář pro přidání akce
Další vybrané akce
15.5. | Konference SCADA Security |
22.5. | Akce pro automobilové dodavatele "3DEXPERIENCE... |
12.6. | Konference ABIA CZ 2025: setkání zákazníků a partnerů... |
29.9. | The Massive IoT Conference |
