Špatná komunikace a chyby ve správě dokumentů jsou hlavní příčinou předělávek a víceprací ve stavebnictví

Studie 2023: Náklady na předělávky v globálním stavebnictvíSpolečnost PlanRadar zveřejnila výsledky výzkumu, který analyzoval hlavní příčiny a důsledky předělávek a víceprací v oblasti stavebnictví. Ty zahrnují veškeré práce, které nebyly původně zahrnuty do plánu a rozpočtu projektu. Může se jednat například o dodatečné konstrukční nebo instalační práce, rozšíření původního rozsahu prací, opravy chyb atd. Vícepráce obvykle vyžadují dodatečné zdroje, jako je čas, materiály a pracovní síla, a mohou mít velký dopad na harmonogram a náklady projektu. Podle výsledků výzkumu se mohou náklady zvýšit až o 20 %, přímo v České republice pak dokonce až o 30 %. Tato čísla jsou alarmující a poukazují na potřebu efektivnějších strategií a procesů pro řízení projektů a snížení množství oprav.

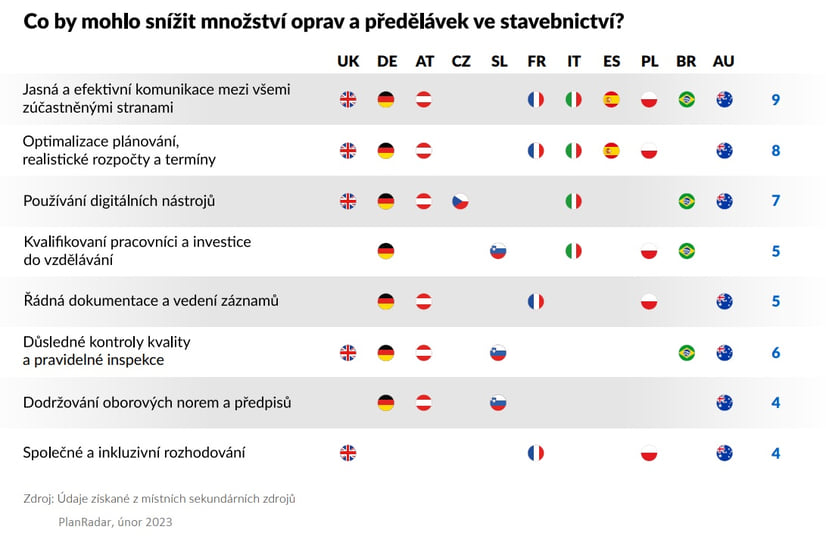

Co by mohlo snížit množství oprav a předělávek ve stavebnictví?

Výzkum, který zahrnoval více než 2500 společností v 17 zemích včetně ČR, zjišťoval důvody výše uvedené nesprávné praxe v sektoru stavebnictví: většina respondentů uváděla jako hlavní příčinu špatnou komunikaci mezi zainteresovanými stranami a týmy (v 12 z 15 zemí), následovanou nedostatečnou organizací a správou dokumentů a chybami při kontrole kvality. Tyto faktory vedly nejen ke zvýšeným nákladům, ale také k prodlevám v dodání, poškození vztahů mezi dodavateli a klienty, snížení spokojenosti zákazníků a celkovému poškození reputace společností.

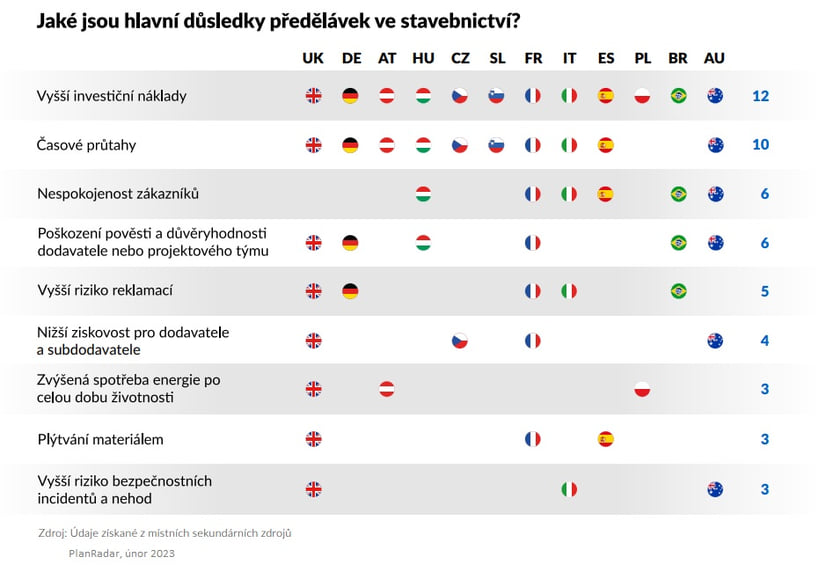

Jaké jsou hlavní důsledky předělávek ve stavebnictví?

„Klíčovým faktorem v každé obchodní strategii je čas. To se zvlášť projevuje v oboru stavebnictví, kde jsou předělávky a vícepráce běžné a způsobují zpoždění, která se všem zainteresovaným stranám velmi prodraží,“ okomentoval výsledky výzkumu Sander van de Rijdt, spoluzakladatel a CEO společnosti PlanRadar, a dodává: „Nepředvídatelné situace způsobené předělávkami mají důsledky nejen z ekonomického hlediska, ale i pro celý projekt a byznys jako celek. Lze jim však snadno předejít, když použijete ta správná řešení.“

Analýza zjistila, že kromě přímých ekonomických škod a poškození dobrého jména mohou předělávky vést i k situacím, kdy vznikne nárok na reklamaci z důvodu porušení smlouvy, a k dalším právním problémům. Dochází také k plýtvání materiály, což má mimo jiné negativní vliv na životní prostředí a společnost. Navíc je známo, že každá oprava a vícepráce negativně ovlivňuje morálku pracovníků, zvyšuje jejich frustraci a snižuje motivaci, což má zásadní vliv na jejich produktivitu. Ani tato rizika by se vzhledem k nedostatku pracovních sil v oboru neměla podceňovat.

Hlavní příčiny předělávek a víceprací v České republice:

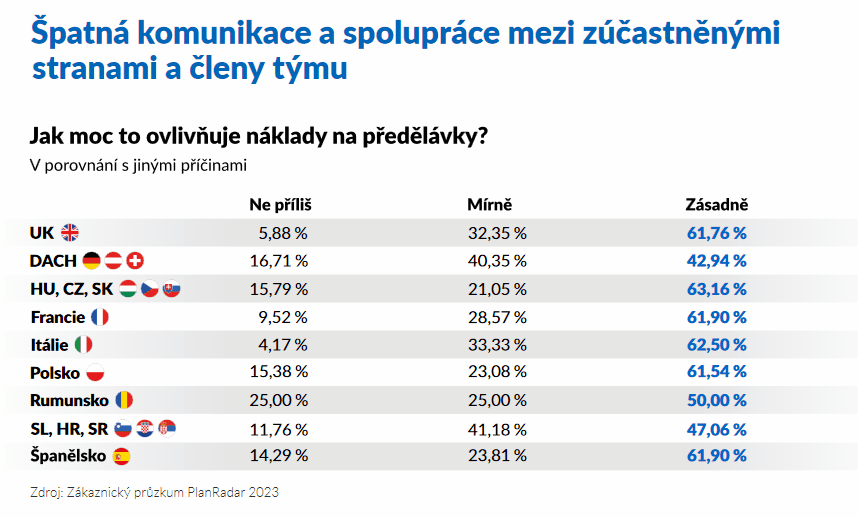

  1. Špatná komunikace a spolupráce mezi zainteresovanými stranami a členy týmu je podle výzkumu primární příčinou předělávek v České republice. Pokud například stavební tým obdrží chybné informace o umístění mechanických, elektrických a vodovodních systémů, může to mít za následek nákladné opravy, pokud jsou systémy instalovány na nesprávném místě.
  2. V těsném závěsu jsou problémy s kontrolou kvality, která, pokud se důsledně neprosazuje, vede k řadě vad a nedodělků. Ty obzvláště s pokročilými fázemi stavby způsobují závažné problémy, jelikož zpětné opravy jsou velice nákladné. Pokud například betonová směs není testována na požadovanou pevnost a přijde se na to pozdě, je nutné tyto části na stavbě odstranit a zcela nahradit.

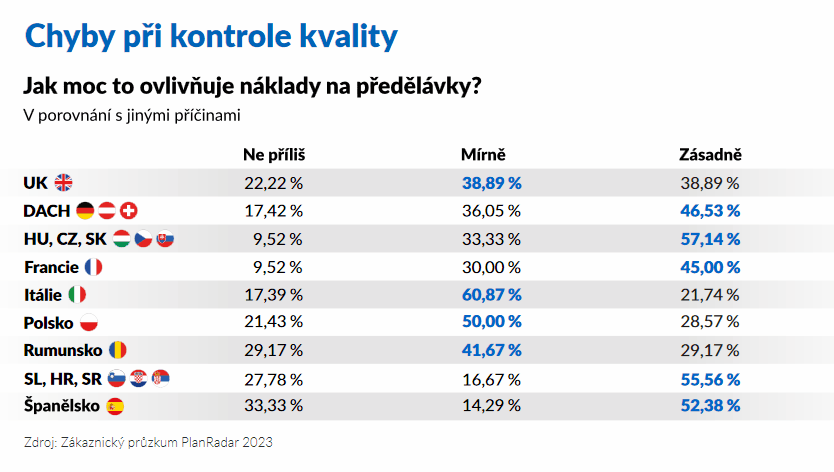

    Chyby při kontrole kvality
  3. Jako třetí klíčový faktor v tuzemsku vychází nedostatečná organizace a špatná kontrola dokumentů. Pokud je v dokumentech chaos, může být pro členy týmu velmi obtížné se zorientovat a získat právě ty informace, které potřebují. Pokud jsou k dispozici nesprávná či zastaralá data, anebo nejsou potřebné informace vůbec k dohledání, vede to opět k nedorozumění, chybám a zpoždění.

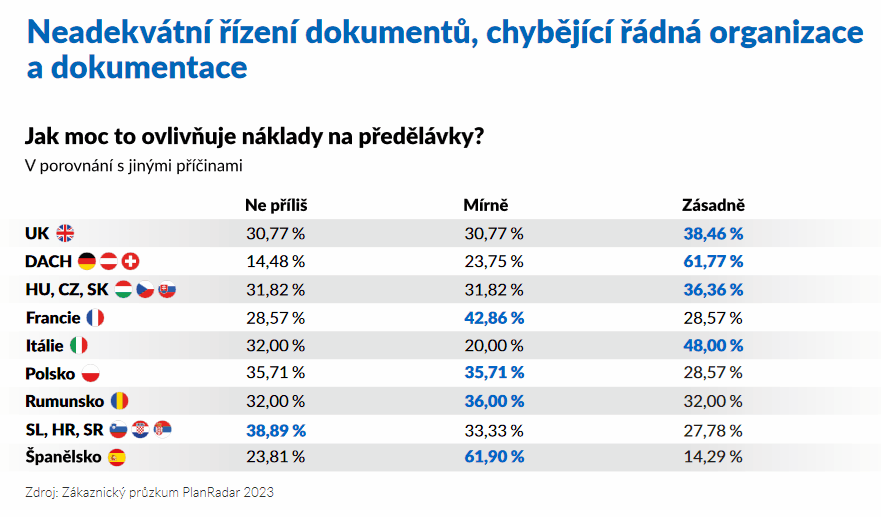

    Neadekvátní řízení dokumentů, chybějící řádná organizace a dokumentace
  4. Již z podstaty věci stavbu negativně ovlivňuje také nedostatečné plánování. Když je návrh projektu neúplný, nejasný nebo není dostatečně podrobný, vede to zpravidla ke zmatkům a změnám v rozsahu projektu. Navíc, když se stavební práce neprovádějí ve správném pořadí, vede to nejen k opravám, ale často ke kompletnímu předělání.
  5. Pro proces výstavby a životnosti projektu je zásadní také kvalita použitých materiálů. Ta, pokud nejsou dodrženy příslušné standardy, může vést k defektům nebo selhání, což způsobuje zpoždění a zvyšuje náklady na opravy nebo výměny. Výběr nevhodných materiálů může navíc vyústit až k právním postihům. To nejen prodražuje náklady, ale také to může poškodit dobré jméno společnosti.

Výzkum přinesl překvapivé zjištění, že se v minulém roce hojně diskutované téma nedostatku kvalifikovaných pracovních sil ve většině zemí včetně České republiky zařadilo až na poslední příčky. Nejedná se tedy o hlavní příčinu oprav a víceprací. Ve stavebnictví samozřejmě dochází k mnoha chybám zapříčiněnými jednotlivými pracovníky, nicméně výsledky ukazují, že tyto chyby mají obzvláště v tuzemsku na předělávky pouze mírný dopad.

Digitalizace a budoucnost stavebnictví

Studie přináší cenné poznatky o příčinách a následcích oprav ve stavebnictví a ukazuje, co je potřeba změnit, aby firmy těmto problémům dokázaly předcházti. Většina zemí se shoduje, že náklady na vícepráce a předělávky by bylo možné snížit lepší komunikací mezi všemi zúčastněnými stranami a přesným a realistickým plánováním. Česká republika oproti ostatním aspektům klade také velký důraz na využívání digitálních nástrojů, které usnadňují většinu dalších strategických přístupů ke zlepšení spolupráce – ať už se jedná o zmíněnou komunikaci a plánování, kontrolu kvality či udržování pořádku v dokumentaci.





- PR -

Budou váš kamerový systém řídit AI agenti?

5 trendů roku 2025 podle Milestone Systems


Patříte mezi integrátory nebo prodejce bezpečnostních řešení? Následující postřehy od technického ředitele společnosti Milestone vám v kontextu současné AI revoluce můžou přijít vhod. Milestone Systems je přední světový výrobce softwaru pro správu kamerových systémů.



- PR -

Od papíru k AI:

Digitální transformace certifikované výroby


Certifikovaných provozů přibývá. Především těch, které jsou auditovány na plnění některé z norem managementu kvality (QMS) nebo systémů environmentálního managementu (EMS). V zájmu udržení certifikace jsou čím dál více aplikovány systémy sběru, propojování a vyhodnocování dat ze senzorů strojů. To, co poněkud vázne, je využití výsledků vyhodnocení těchto dat při operativním řízení výroby. Zde uvedený příklad poodkrývá cestu, kterou musela ujít středně velká výrobní společnost zabývající se výrobou konstrukčních plastů.
